项目动态 | 郎川电力项目主线贯通,四座核心变电站全部投运
发布时间:2025-11-18 人点击

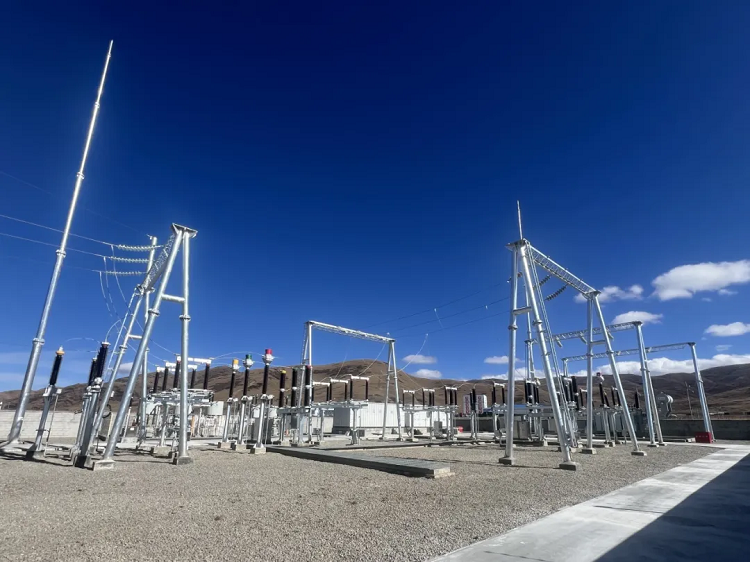

11月15日,随着35千伏班佑变电站合闸并顺利完成站内设备冲击实验,标志着由城建公司承建的郎川电力项目主线贯通,为郎川高速公路建设提供了有力能源支撑。


郎川高速公路沿线地处若尔盖生态保护区范围内,平均海拔3500米,供电难题曾是制约项目进展的关键因素。郎川电力项目位于若尔盖县、松潘县,各电压等级线路主线全长135.217千米,途径区域海拔为3500-3800米。施工涵盖新建110千伏变电站1座,扩建110千伏出线间隔1座,新建35千伏变电站3座,新建110千伏线路0.53千米,新建35千伏主线路63.197千米,新建10千伏线路71.49千米。

据国网基建部统计,常规平原地区110千伏变电站建设需10-12个月,海拔3000米以上地区工期普遍延长至12-14个月。作为路桥集团首个投运的高寒型110千伏变电站,姜冬110千伏变电站自8月12日进场至投运,仅用时95天,比川西北同类工程平均工期缩短40%。其与国网若尔盖110千伏变电站扩建间隔、35千伏班佑变电站、35千伏俄若变电站四座核心变电站共同承担着电能汇集、电压转换和分配的重要任务,构建起“主网支撑、分区供电”的稳定供电网络。

项目沿线地质条件复杂,变电站地基上方1.5米均为软弱土层。为确保主变、预制舱等核心设施稳固,项目团队对全部基础下方的土层进行换填处理,从根本上保障设备安全。

高海拔地区空气稀薄,易引发电气设备绝缘性能下降和散热不足。项目依据海拔标准,全面修正所有设备的电气安全距离;专门选用加强散热设计的“高原型”变压器和密封性更高的断路器,并对高压设备采用特殊绝缘材料,有效防止局部放电,确保系统在高原环境下的稳定运行。

面对低温,项目在材料选择上严格把关。所有导体与电缆均采用耐低温的硅橡胶绝缘材料,避免脆化断裂。对于关键的电缆接头,其环氧绝缘件全部通过-40℃的极限低温测试,有效防止因低温产生微裂纹而导致故障,保障了电网在严寒中的可靠性。

在安装工艺上,项目对二次设备的电缆屏蔽层采用单端接地法,精准控制接地电阻,显著提升信号抗干扰能力。在安全防护方面,所有隔离开关与接地闸刀均配备机械联锁装置,从根本上防止人为误操作。同时,户外设备区域均设置高度不低于2米、网孔细密的防护护栏并全部上锁,全方位确保运行安全。

郎川电力项目主线贯通,是公司在高原高寒地区复杂条件下,成功建设高标准电力基础设施的一次生动实践。下一步,公司将系统总结郎川电力项目在高寒高海拔地区的建设经验,积极拓展高原地区电力基础设施建设市场,将成功经验推广应用至后续项目,为类似环境的重大工程建设提供借鉴。

郎川电力项目主线贯通将解决郎川高速公路施工及运营期间的用电需求,并对区域电网结构优化和供电可靠性提升具有重要意义。持续可靠的电力供应将有效减少因停电导致的停工问题,保障了各类机械设备正常运转与工程质量控制。针对长距离施工场景,采用中压供电等技术,满足智慧监控与隧道群集中供电需求,同时兼顾生活驻地用电与应急电源配置,为郎川高速公路建设提供全方位电力支撑。
